Nëse doni të bëni një dysheme të mirë rezistente ndaj veshit (ose dyshemenë e infiltrimit me cilësi të lartë shëruese), duhet të merreni me forcën e bazës së betonit, veçanërisht rrafshimin. Një dysheme e mirë rezistente ndaj veshjes nuk është e lidhur vetëm ngushtë me cilësinë e agregatit rezistent ndaj veshjes. Kërkohet terren më i mirë i kursit bazë. Ky punim synon t'ju ofrojë nivelin më gjithëpërfshirës dhe të plotë të nivelit të lazerit të betonit dhe teknologjisë së dyshemesë rezistente ndaj veshjes. Përmbajtja e mëposhtme janë metodat e ndërtimit të përmbledhura nga Shanghai Jiezhou Inxhinieri & Mekanizëm Co, Ltd sipas shumë viteve të përvojës së industrisë. Për referencën tuaj.
Procesi i ndërtimit: Trajtimi i kursit bazë → Formimi i Magazinës Vendosja e Ushqimit të Betonit → Rregullimi i Laser Makinë, vibruese dhe kompakte → Përhapja e agregatit të metaleve → Kalenderimi dhe Nxjerrja e Slurry → Llogimi → Lotimi dhe shërimi → Prerja dhe grouting mekanik i përbashkët.

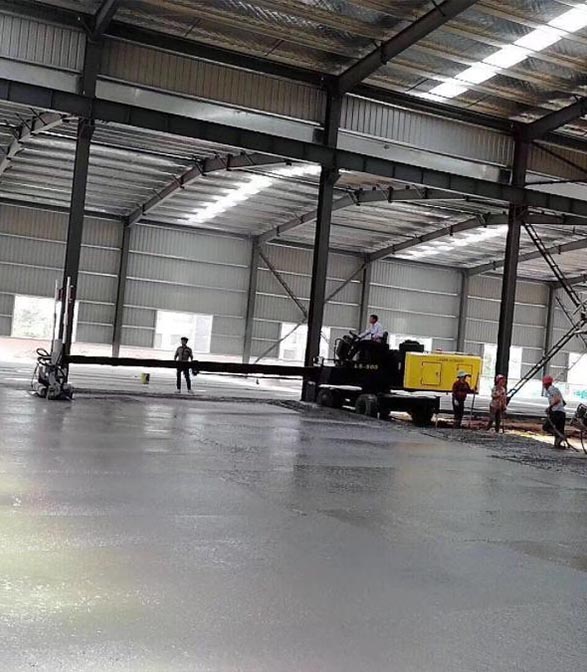

Foto ndërtimi me sy lazer
Trajtim bazë
1. Së pari, mbeturinat në kursin bazë do të hiqen dhe nuk do të ketë sundra në sipërfaqen e kursit bazë.
2. CHISEL Pjesa lokale e zgjatur e sipërfaqes për të bërë uniformën e ngritjes së sipërfaqes. Kontrolloni nëse rrafshimi i kursit bazë plotëson standardin brenda 2 cm ± nga lartësia e projektimit për të siguruar trashësinë e shtrimit të betonit.
Cilësimet e shabllonit
Së pari, sipas pozicionit të kolonës së çelikut të tërë bimës, kërkesave të projektimit, përgatitjes së formës, drejtimit të udhëtimit të automjeteve dhe karakteristikave të ndërtimit të pajisjeve të nivelit, formulohet një skemë e besueshme e derdhjes së ndërtimit. Format e ngurta duhet të instalohen në zonën e ndërtimit. Formwork do të jetë një formulë e veçantë e bërë nga çeliku i kanalit, dhe hapja e sipërme e formës duhet të rregullohet për ta bërë atë të sheshtë dhe të qëndrueshme brenda dhe jashtë.
Vendosni shtresë rrëshqitëse
Pasi të jetë ngritur forma e formës, zona e ndërtimit duhet të mbulohet me film plastik për të ndarë kursin bazë nga sipërfaqja e betonit për të formuar një shtresë rrëshqitëse.
Rrjetë detyruese e përforcimit
1. Rrjeti i përforcimit përpunohet me grupe të centralizuara dhe të unifikuara në sit, dhe transportohet në pozicionin e caktuar për stacking pas lidhjes. Sipërfaqja e përforcimit duhet të jetë e pastër, pa papastërti, ndryshk, etj. Për të siguruar cilësinë e lëndëve të para. Rrjeti i përforcimit duhet të jetë plotësisht i lidhur, dhe hapësira dhe madhësia duhet të plotësojnë kërkesat e projektimit dhe specifikimit. Pas lidhjes, kontrolloni rrjetën e përforcimit për të parë nëse shtresa mbrojtëse është e mjaftueshme, nëse detyrimi është i fortë dhe nëse ka lirim.
2. Para se të derdhni beton, ai do të instalohet në pozicionin e caktuar nga punëtorët. Madhësia e rrjetës së përforcimit është 3m × 3m.
Komisionimi i makinerisë për nivelin lazer

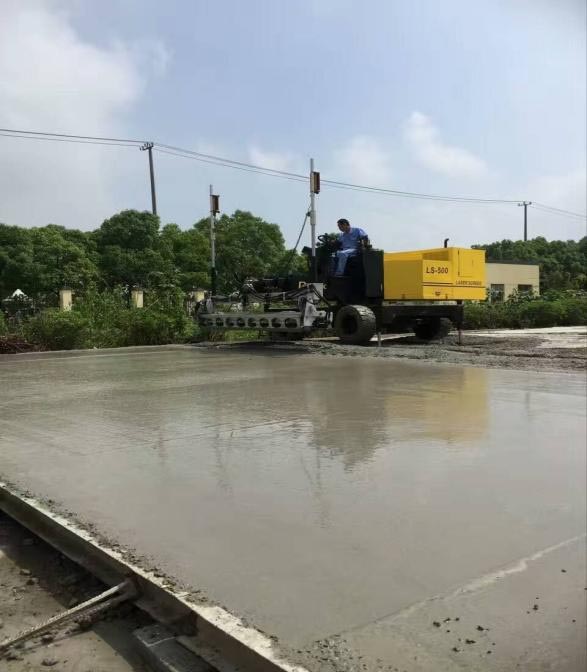

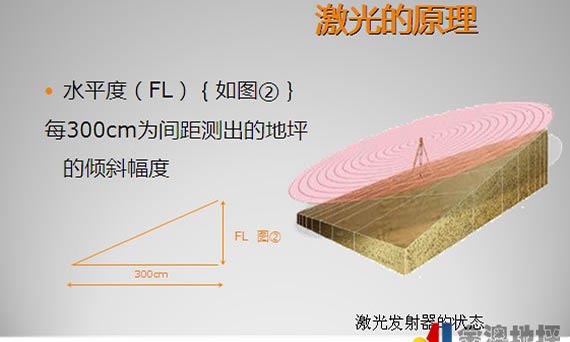

Para se të derdhni beton, makina e nivelit lazer duhet të debugohet. Ngrini dhe rrafshoni transmetuesin lazer, dhe rregulloni nivelin dhe lartësinë e kokës së nivelit të makinës së nivelit të betonit sipas sinjalit të transmetuar për ta bërë atë në përputhje me lartësinë e tokës së betonit. Në të njëjtën kohë, rregulloni ndryshimin e lartësisë në të dy skajet e kokës së nivelit brenda 0.5 mm. Para ndërtimit në shkallë të gjerë, përdorni pajisjet e para për prodhimin e provës dhe kontrolloni për të siguruar asnjë gabim.
Derdhje betoni
1. Betoni tregtar do të përdoret. Performanca e shërbimit të betonit tregtar duhet të plotësojë kërkesat e specifikimeve përkatëse, dhe rënia e betonit në formën e formës duhet të kontrollohet në 160-180 mm.
2. Betoni do të shtrohet nga fundi në një mënyrë të rregullt. Kur përzierja e betonit derdhet në formën e formës, shkarkimi duhet të përqendrohet dhe i ngadalshëm, dhe trashësia virtuale duhet të jetë rreth 2 cm më e lartë se format e formës. Nëse është e nevojshme, materiali do të zvogëlohet ose plotësohet, dhe seksionet vertikale dhe horizontale plotësojnë kërkesat. Betoni duhet të shtrohet vazhdimisht pa ndërprerje.
3 Pasi të derdhet betoni, grumbujt e betonit duhet të rrafshohen përafërsisht me dorë brenda intervalit efektiv të krahut teleskopik të makinës së nivelit, dhe më pas dridhjet, ngjeshja dhe niveli do të përfundojnë në një kohë me makinën e nivelit lazer. Në procesin e nivelit, merrni një drejtim si parim dhe shtrihuni prapa nga brenda në jashtë hap pas hapi.
4. Zonat ku nuk mund të kryhen ndërtimi mekanik, siç janë qoshet dhe kolonat e çelikut, duhet të kompakenohen dhe të barazohen me dorë.
Veshja e konstruksionit të dyshemesë rezistente
Para vendosjes fillestare të betonit, mistri i diskut do të përdoret për afërsisht suva derisa të shkarkohet slurry, dhe ngurtësuesi do të shpërndahet në mënyrë të barabartë në sipërfaqen e betonit. Pasi ngurtësuesi thith një sasi të caktuar uji, filloni të bluaj; Pas bluarjes së përafërt, shtresa e dytë e ngurtësuesit duhet të përhapet, dhe sasia e materialit duhet të jetë 1 /3 e asaj të procesit të mëparshëm. Bluarja kryq do të bëhet gjatë bluarjes, dhe nuk lejohet bluarje e humbur.
Kompaktimi dhe lustrimi i misterit
1 pas nivelit të lazerit, betoni do të ngrihet dhe përfundon me një mistri para dhe pas vendosjes fillestare. Operacioni i troweling i mulli i diskut do të kryhet për shumë herë sipas ngurtësimit të shtresës sipërfaqësore. Shpejtësia e funksionimit të troweling mekanike duhet të rregullohet në mënyrë të përshtatshme sipas ngurtësimit të tokës së betonit, dhe operacioni mekanik i troweling do të kryhet vertikalisht dhe horizontalisht.
2. Para vendosjes përfundimtare, zëvendësoni diskun e mulli si teh dhe rregulloni këndin për bluarje dhe lustrim. Në përgjithësi, operacioni i lustrimit është më shumë se 2 herë për të bërë shkëlqimin e dyshemesë uniforme.
Çarë:Lidhjet duhet të shkurtohen në kohën 2-3d pas ndërtimit të kursit sipërfaqësor rezistent ndaj konsumit. Prerja e lagësht duhet të miratohet për prerjen e nyjeve, me një trashësi prej 5cm dhe një thellësi jo më pak se 1/3 e trashësisë së betonit. Veshja e prerjes do të jetë e drejtë dhe e bukur.
Shërimi: Pasi të lëmohet betoni, ai do të mbulohet me film dhe ujitet për shërimin. Gjatë periudhës së kurimit, kur forca e betonit të kursit sipërfaqësor nuk arrin 1.2MPA, askush nuk do të ecë mbi të.
Lypës
1 pasi të shërohet dyshemeja për dy javë, pastroni plotësisht nyjen e prerjes dhe hiqni të gjitha grimcat e lirshme dhe pluhurin në nyjen e prerjes.
2. Sealant poliuretani me elasticitet të gjatë dhe shërimin e shpejtë do të përdoret për të mbushur nyjen e tkurrjes.
Masat e kontrollit
1. Materialet e përdorura në vend duhet t'i nënshtrohen pranimit të sitit, dhe do të grumbullohen në pozicionin e caktuar pas kalimit të pranimit. Vini re se materialet me kërkesa të papërshkueshme nga uji duhet të marrin masa përkatëse kundër lagështisë dhe shiut.
2. Siguroni personel me përvojë të menaxhimit të ndërtimit dhe operatorë të aftë të ndërtimit. Para ndërtimit, personeli përkatës do të organizohet për të kryer një zbulim teknik për përdorimin e duhur të makinave dhe mjeteve të ndërtimit dhe kontrollin e proceseve kryesore, në mënyrë që të sigurojë që personeli i ndërtimit të jetë i aftë në funksionimin e secilit proces.
3. Makinat dhe mjetet e ndërtimit duhet të plotësojnë kërkesat, të jenë në gjendje të mirë dhe të përgatisin disa instrumente rezervë të rëndësishme.
4. Mjedisi i ndërtimit të sitit duhet të mbahet i pastër dhe i rregullt për të parandaluar pluhurin dhe sundimet e tjera nga ndotja e tokës.
5. Xhepat, mbeturinat dhe materialet e tjera të mbeturinave të mbetura në sit do të hiqen çdo ditë për të siguruar që faqja të pastrohet pas punës. Në rast të materialeve të veçanta të mbeturinave, metoda e trajtimit duhet të jetë në përputhje me kërkesat për trajtimin e materialeve speciale.
Më në fund, përveç ndjekjes së rreptë të procedurave të mësipërme, një dysheme e mirë rezistente ndaj konsumit kërkon edhe koordinimin dhe bashkëpunimin midis betonit dhe dyshemesë rezistente ndaj konsumit.
Themeluar në vitin 1983, Shanghai Jiezhou Inxhinieri & Mekanizëm Co, Ltd përqendrohet në R&D, prodhimin dhe shitjet e makinerive në fushën e dyshemesë së betonit. Makinë me sorrë lazer, mistri i energjisë, makina prerjeje, kompaktori i pllakave, rammer tamping dhe makineri të tjera përdorin teknologjinë më të fundit dhe vlerësohen gjerësisht nga klientët.
Ka klientë në më shumë se 100 vende të botës dhe është një udhëheqës në industri. Nëse keni ndonjë pyetje, mund të telefononi Dynamic, dhe ne do t'ju shërbejmë me gjithë zemër!
Koha e postimit: 24-2022 Gusht-2022
